險;實現控制風險的策略;評測并確保風險策略實施的有效性。CRM模型要求在項目生命期的所有階段都關注風險識別和管理,它將風險管理劃分為五個步驟:風險識別、分析、計劃、跟蹤、控制。它強調的是對風險管理的各個組成部分的溝通。
4. IEEE風險管理標準:IEEE風險管理標準定義了軟件開發生命周期中的風險管理過程。這個風險管理過程系統地描述和管理在產品或服務的生命周期中出現的風險。包括以下活動:計劃并實施風險管理、管理項目風險列表、分析風險、監控風險、處理風險、評估風險管理過程。

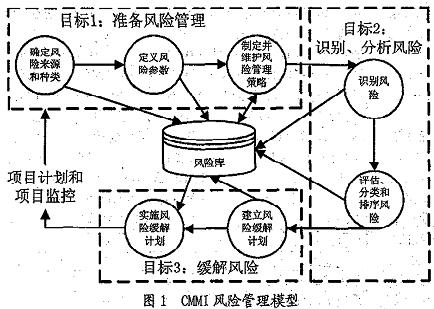

5. CMU/SEI的CMMI(Capability Maturity Model Integration)風險管理過程:CMMI是由SEI在CMM基礎上發展而來。目前,CMMI是全球軟件業界的管理標準。風險管理過程域在CMMI的第三級,即已定義級中建立一個關鍵過程域(KPA,Key Practice Area)。CMMI認為風險管理是一種連續的前瞻性的過程。它要識別潛在的可能危及關鍵目標的因素,以便策劃應對風險的活動和在必要時實施這些活動,緩解不利的影響最終實現組織的目標。CMMI的風險管理被清晰地描述為實現三個目標,每個目標的實現又通過一系列的活動來完成,如圖1示。

該模型的核心是風險庫,實現各個目標的每個活動都會更新這個風險庫。其中活動“制訂并維護風險管理策略”與風險庫的聯系是一個雙向的交互過程,即通過采集風險庫中相應的數據并結合前一活動的輸入來制訂風險管理策略。
6. Microsoft的MSF風險管理模型:MSF(Microsoft Solutions Framework)的風險管理思想是,風險管理必須是主動的,它是正式和系統的過程,風險應被持續評估、監控、管理,直到被解決或問題被處理。該模型最大的特點是將學習活動溶入風險管理,強調了學習以前項目經驗的重要性。
它的風險管理原則是:(1)持續的評估;(2)培養開放的溝通環境:所有組成員應參與風險識別與分析;領導者應鼓勵建立沒有責備的文化;(3)從經驗中學習:學習可以大大降低不確定性;強調組織級或企業級的從項目結果中學習的重要性;(4)責任分擔:組中任何成員都有義務進行風險管理?! ?/P>
7. Riskit模型:Maryland大學的Kontio提出Riskit方法,該方法對于風險管理中的每個活動都提供了詳細的活動執行模板,包括活動描述、進入標準、輸入、輸出、采用的方法和工具、責任、資源、退出標準。Riskit方法包括以下內容。(1)提供風險的明確定義:損失的定義建立在期望的基礎上,即項目的實際結果沒有達到項目相關者對項目的期望的程度;(2)明確定義目標、限制和其它影響項目成功的因素;(3)采用圖形化的工具Riskit分析圖對風險建模,定性地記錄風險;(4)使用應用性損失的概念排列風險的損失;(5)不同相關者的觀點被明確建模。
8. SoftRisk風險管理模型:Keshlaf和Hashim提出SoftRisk模型,其主要思想是,記錄并將注意力集中在高可能性和高破壞性的風險上是進行風險管理的有效途徑。目標是在有效地減輕風險的破壞性的前提基礎上,節省軟件開發過程中的時間成本和人力成本。該模型包括以下步驟:(1)風險識別;(2)風險發生的可能性和由此造成的損失估計;(3)文檔化識別的風險;(4)風險評估,依據公式:RE=風險發生的概率*風險造成的損失;(5)排序,按照上述公式對風險排序,找出十大風險;(6)監控,利用圖形表示風險的級別、狀態;(7)控制,再估計——再評估——再排序;(
