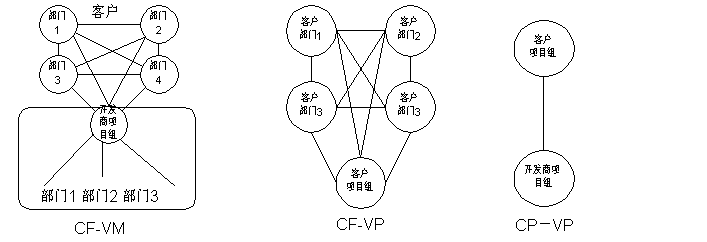

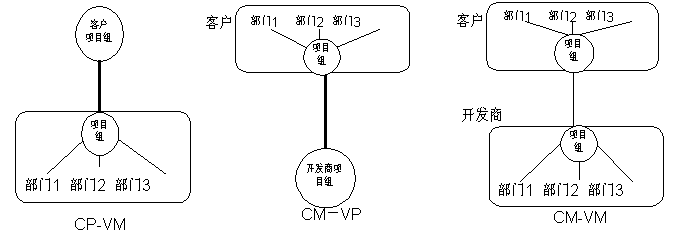

在這四種關系中,除專職的項目組對專職的項目組這種情況外,其他三種關系的一方應對矩陣型組織的另一方,關注其關鍵資源的提供情況,關注其項目經理的權威和影響力,識別對方是強矩陣組織還是弱矩陣組織,正確判斷和決策,確保項目溝通協調有效。這四種情況的雙方溝通模式分別見圖CM-VM,CP-VM,CM-VP,CP-VP。
四、結束語
軟件項目是需要客戶自始至終高度參與的項目??蛻粼陧?xiàng)目中的工作質量以及客戶和開發商的互動關系是決定項目成敗的關鍵因素。本文較全面的介紹了客戶在軟件項目中的工作范圍和作用,運用項目管理中的組織結構理論,分析了客戶和開發商的組織結構關系對項目的影響,尤其是對雙方溝通協調和互動關系的影響。
從上述分析可以看到,客戶在進行軟件項目規劃時,就應該充分認識自己在項目各個階段中的重要作用,并將組織結構因素考慮進來,一方面,盡可能建立起內部各部門協調有效的項目管理機制,另一方面,盡可能合理的分解項目的目標和范圍,最大可能的減少項目實施中的各項目參加方的關聯程度,從而降低項目溝通協調成本,提高項目溝通協調的效率,促進項目的成功。
現階段,我國各級政府和各企事業單位(這是開發商的主要客戶)的組織結構主體是高度職能化的組織。在此背景下,在單個職能部門內開展項目的開發或者組成專門的項目機構開展項目,較容易取得項目的成功。由多個部門協調開展項目,則步履維艱。要解決這一問題,需要組織結構向適應性強、靈活而又協調一致的矩陣型組織轉變,或者在組織內設立首席信息執行官即CIO,由CIO統一領導和協調大型軟件或信息系統項目。

參考文獻:
1. Information technology—Software process assessment, ISO/IEC TR 15504-2:1998(E)
2. Managing Projects in Organizations, J. Davidson Frame, Jossey-Bass Publishers. San Francisco, 1987
3. A Guide to the Project Management Body of Knowledge, PMI Standards Committee, William R. Duncan, Director of Standards, 1996
4. 成功的項目管理,(美)杰克.吉多等著,張金成等譯,機械工業出版社,1999
