為一個工作包,如可行性研究,項目后評價等階段。
② 工作包的編碼。在工作包識別完成的基礎上,對行為系統每一階段所有需要完成的工作包進行順序編碼(1,2,3… )。
(2)考慮項目實施、項目管理及各階段的工作策略,將 WBS 矩陣中的工作包進行分解或綜合。
① 對設計階段的工作包進行分解或綜合時,必須考慮設計的策略,包括設計工作分標、階段劃分、設計管理模式,及各專業設計工作安排。

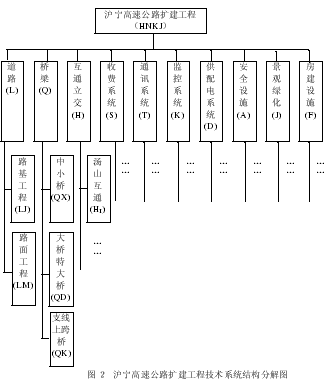

② 對招標階段的工作包進行分解或綜合時,必須考慮整個工程項目的分標策略、分標方式、供應方式,以及招標工作總安排。如滬寧高速公路擴建工程的施工招標(SGZB),首先在考慮分標策略的基礎上將路基工程、橋梁工程、互通立交工程 3 部分的工作包進行綜合,作為一類工程分標,然后在考慮行政區劃、控制性大橋等因素的基礎上將全線分解為 18 個路基、橋涵施工標段(每個標段包含路基工程、橋梁工程和互通立交工程)。
③ 對實施準備的工作包進行分解或綜合時,必須考慮工程現場準備、技術準備工作安排和設備材料的供應和采購策略,如業主供應的范圍與責任。
④ 而對施工階段的工作包進行分解或綜合的結果與技術系統的結構有很大的相似性。有時要考慮如下問題:采用“設計— 施工— 供應”總承包,還是采用分階段分專業平行承包;工程分階段實施,還是一次性全面實施。
⑤ 對驗收和交付的工作包進行分解或綜合時通常考慮兩個方面:工程驗收的模式和驗收工作的劃分,如是否分階段、分專業系統驗收。運行的準備工作安排,如生產的原材料準備、操作人員培訓、管理人員培訓、運行管理系統建立等。
⑥ 對項目管理中的工作包進行分解或綜合時主要考慮工程項目的管理模式和組織結構。
3 結束語
WBS 在工程項目管理中的重要性不言而喻,但如何全面有效的作出工作分解結構是個難題,這在大型工程項目中尤為明顯。常用 WBS 方法的結果往往又難以滿足工程項目管理的要求,本文提出的基于技術— 行為系統的 WBS 改進方法對解決上述問題作出了嘗試,希望能給 WBS 在工程項目管理中的應用提供有益的借鑒。
參考文獻:
[1] Resche H.,Schelle H.Handbuch Project Management,Verlag TüV Rheinland, 1989.
[2] 成 虎.工程項目管理(第二版)[M].北京:中國建筑工業出版社,2000.
